建築工法

- 01

排水落水頭標準作法

排水落水頭標準作法:(淋浴間、陽台、露台、廚房乾區等)

1.結構體施工套入4"PVC管,延⾧增高防止混凝土掉入,澆置完成後拔除

2.套入3"PVC管,防止塗佈防水材料時流入(注意管邊與RC介面漏水),完成後拔除。

3.套入1.5"PVC管試水48hr以上,完成後拔除。

4.套入2.5"PVC管,切平高度自磁磚完成面降地排厚度,於2.5"~3"間塞入菜瓜布以利

砂漿層排水。

- 02

屋頂防水

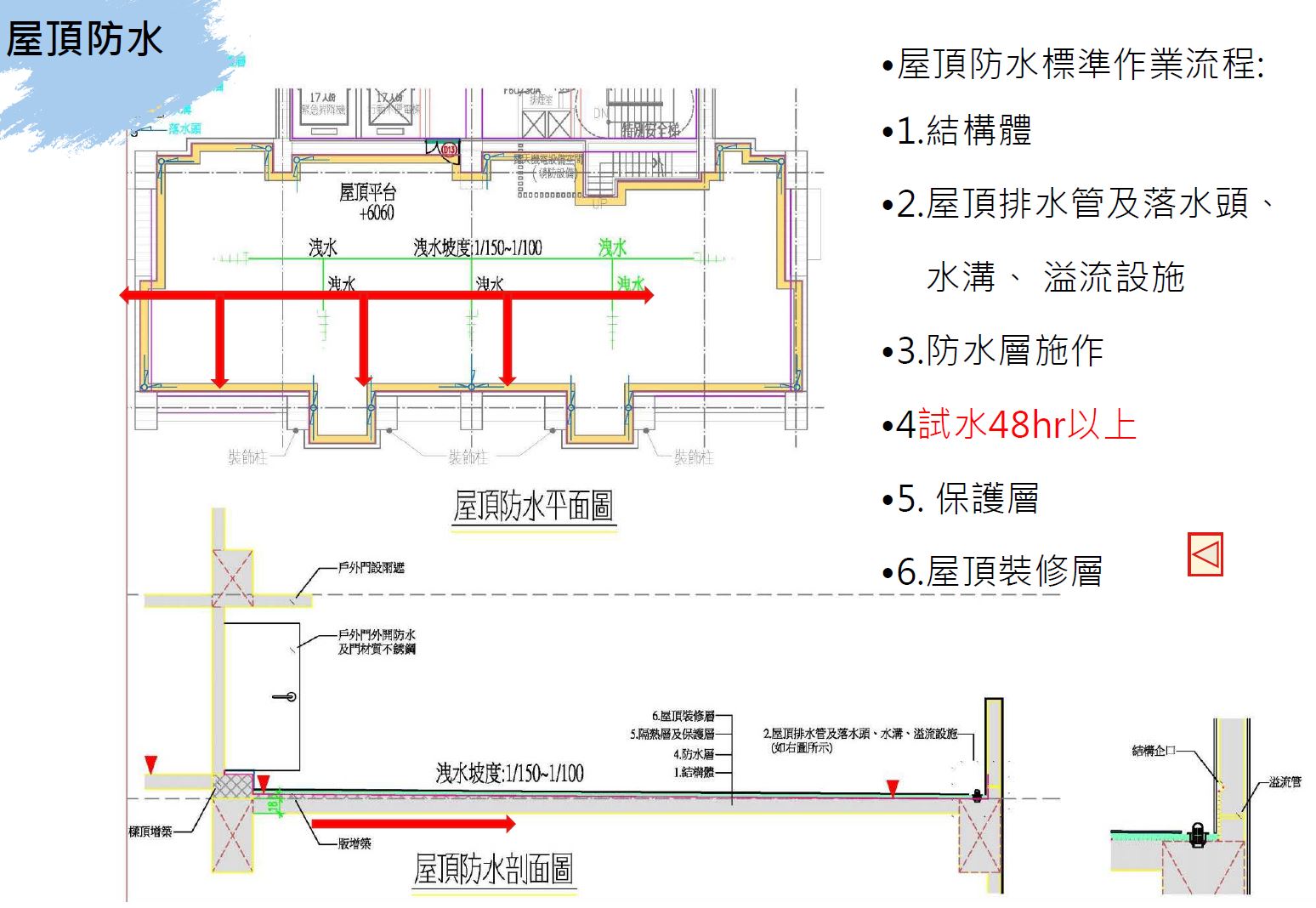

屋頂防水標準作業流程:

1. 結構體

2. 屋頂排水管及落水頭、水溝、溢流設施

3. 防水層施作

4. 試水48小時以上

5. 保護層

6. 屋頂裝修層

- 03

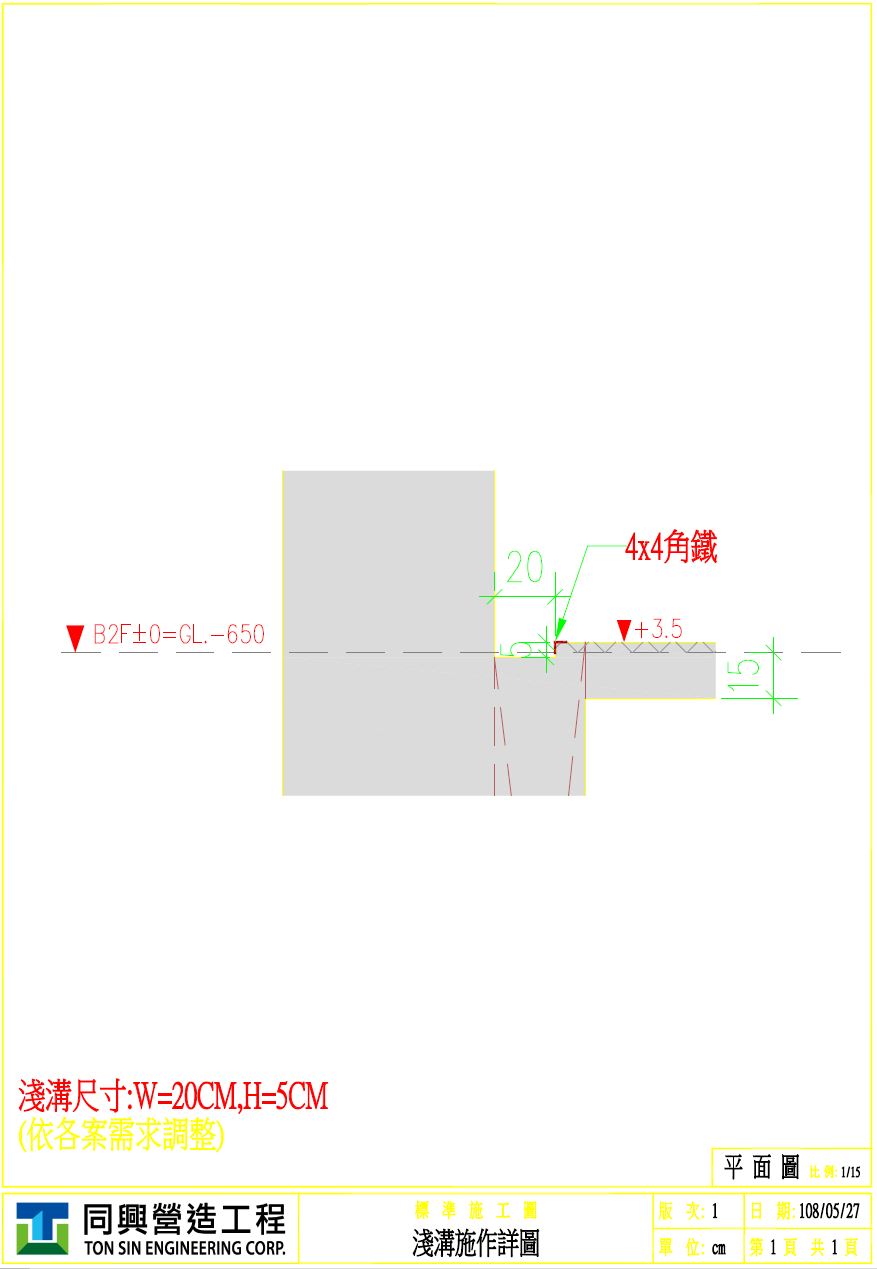

淺溝施作

- 04

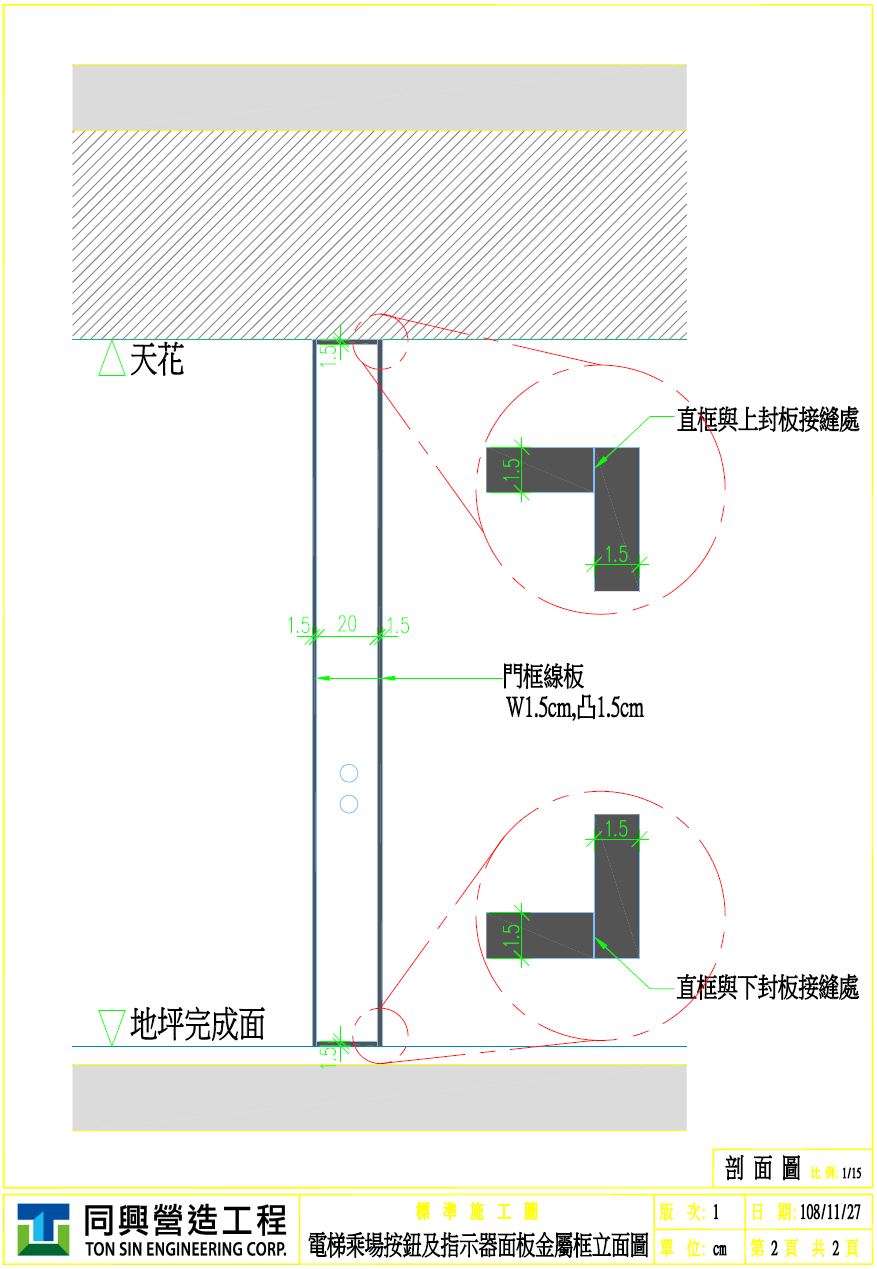

電梯乘場按鈕及指示器面板金屬框

- 05

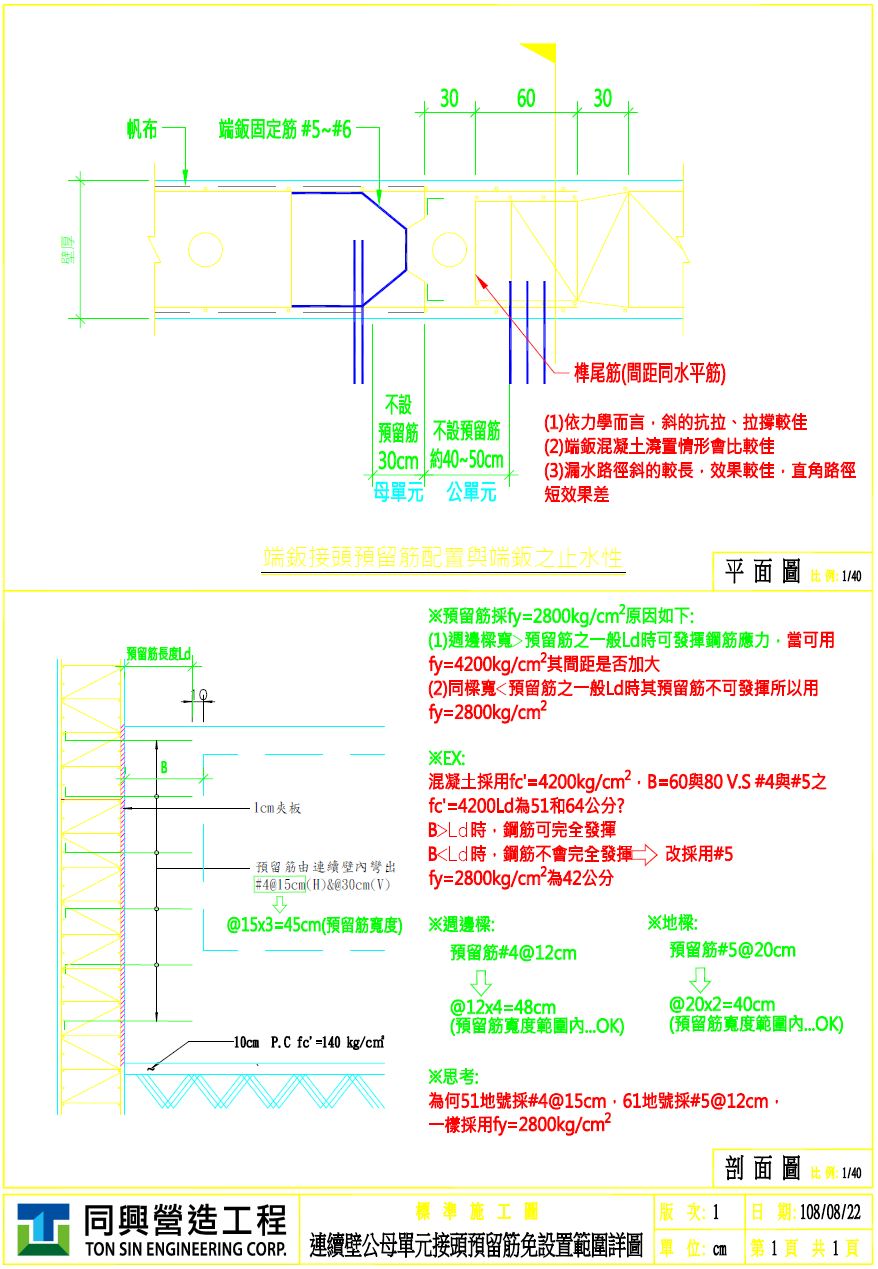

連續壁公母單元接頭預留筋免設置範圍

- 06

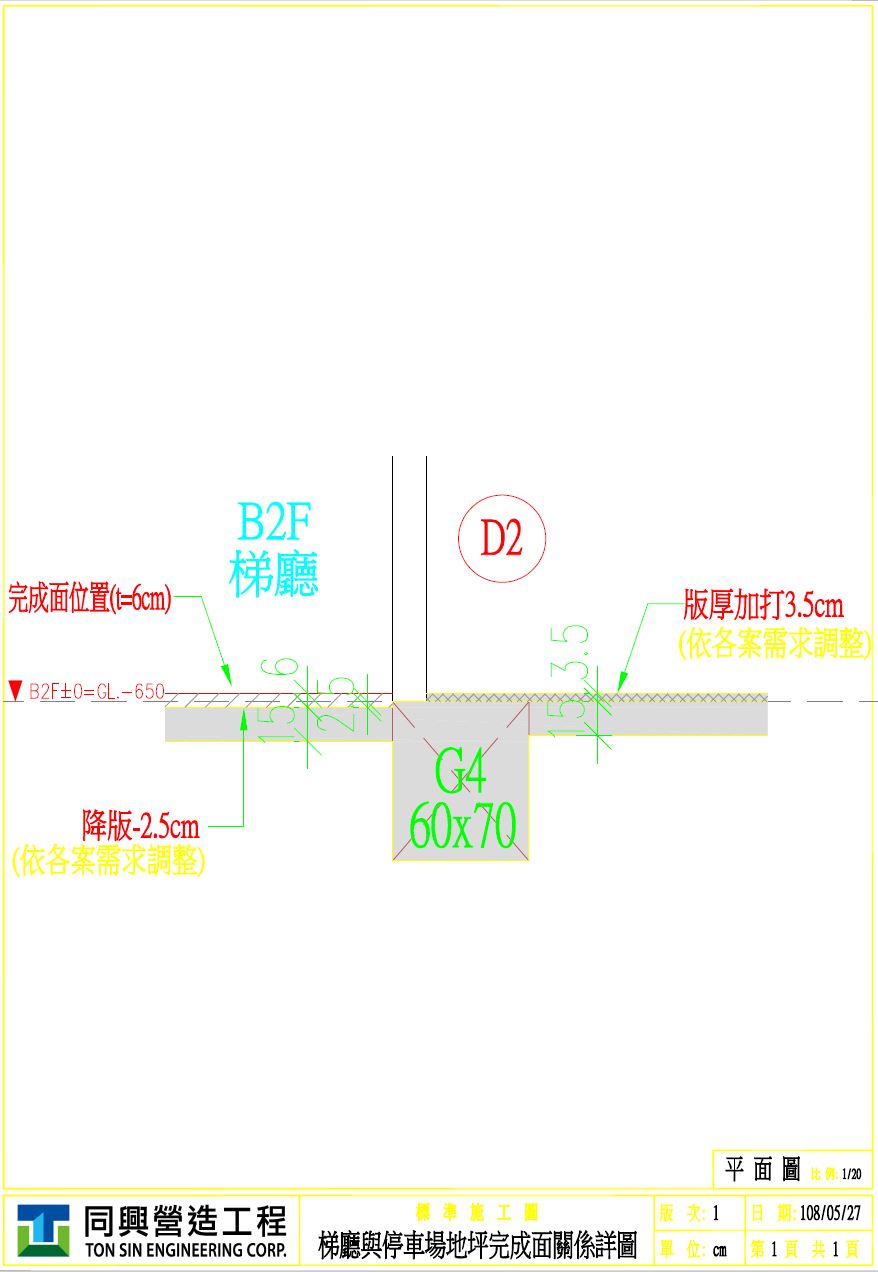

梯廳與停車場地坪完成面

- 07

窗框防水

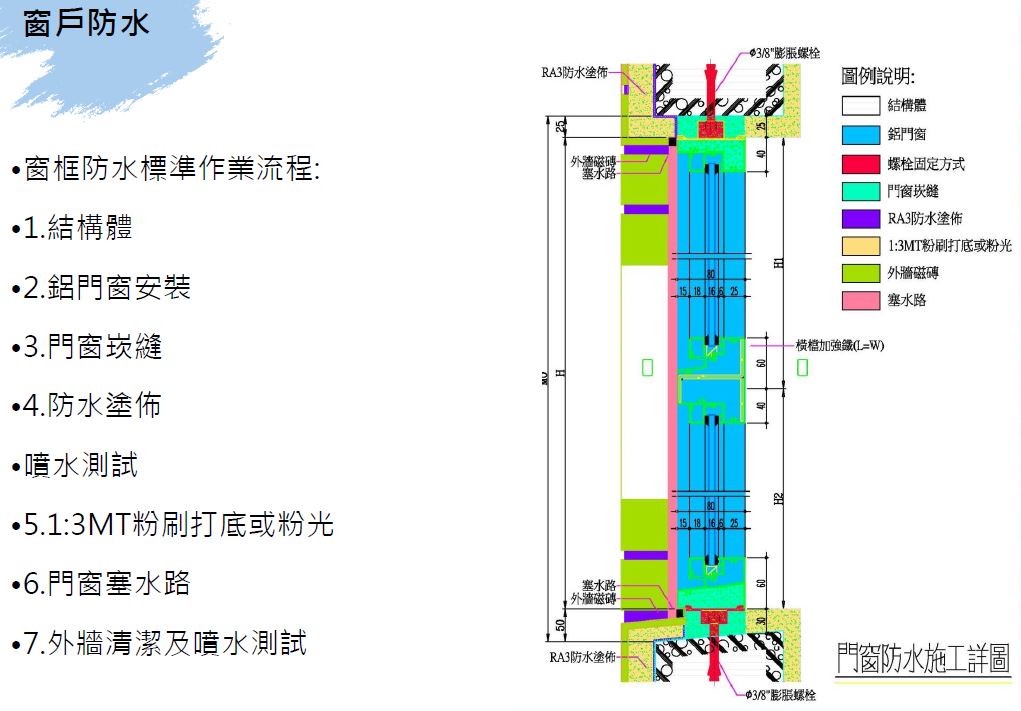

窗框防水標準作業流程:

1. 結構體

2. 鋁門窗安裝

3. 門窗崁縫

4. 防水塗佈

5. 噴水測試

6. 1:3 MT粉刷打底或粉光

7. 門窗塞水路

8. 外牆清潔及噴水測試

- 08

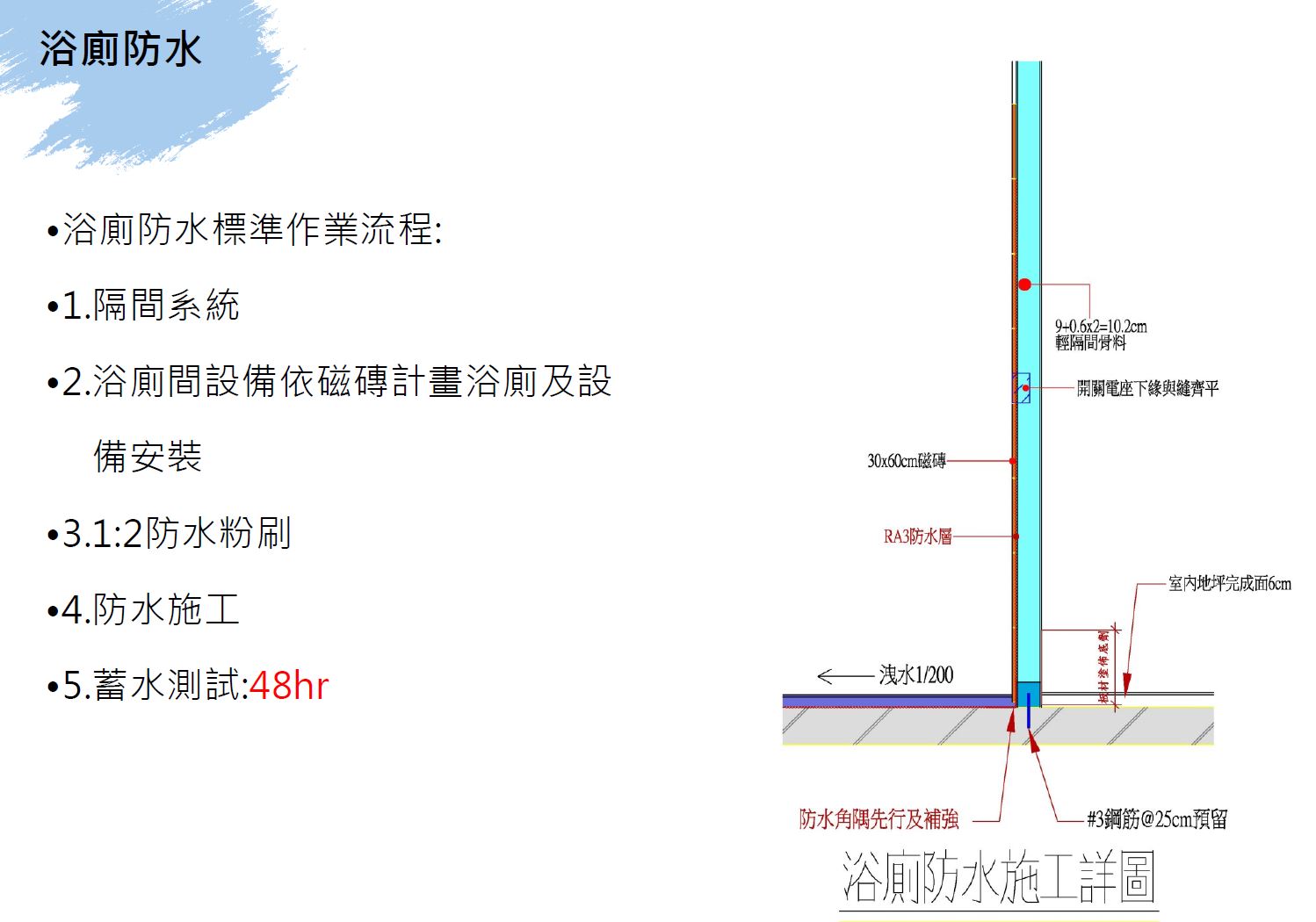

浴廁防水-1

浴廁防水標準作業流程:

1. 隔間系統

2. 浴廁間設備依磁磚計畫浴廁及設備安裝

3. 1:2防水粉刷

4. 防水施工

5. 蓄水測試至少48小時

- 09

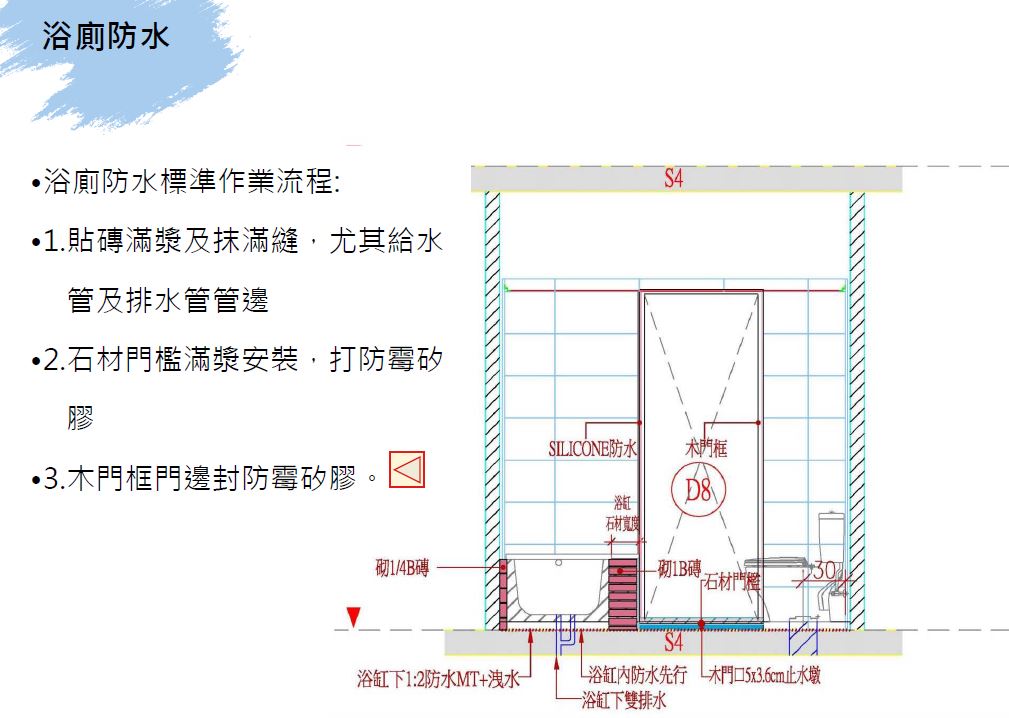

浴廁防水-2

浴廁防水標準作業流程:

1. 貼磚滿漿及抹滿縫,尤其給水管及排水管管邊

2. 石材門檻滿漿安裝,打防霉矽膠

3. 木門框門邊封防霉矽膠
